为了石河子的一片蓝天

范成涛 中铁十四局电气化公司

分享

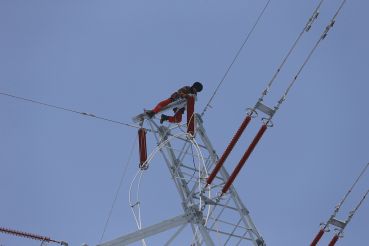

  "今天,老天爷照顾,出太阳了,上午能在塔上干4个小时的活。"刚从60多米高的高压铁塔上安装间隔棒下来的建设者韩川明高兴地和小伙伴们这样说。
  2019年12月4日,新疆石河子的气温已近零下20℃,大部分户外工程停止了施工。然而,还有一支队伍为了石河子的一片蓝天,依然默默坚守着!

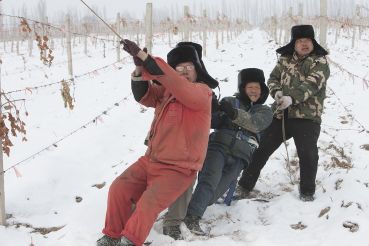

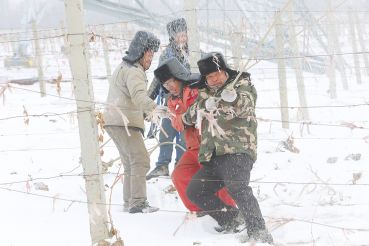

  石河子自10月中旬后就进入了冬季施工,平均温度零下15℃,由于时间紧任务重,在由中铁十四局电气化公司负责的石河子西至丝路变电站220千伏输变电线路施工中,项目管理及现场施工人员不得不顶着大雪进行施工作业。
  据悉,2019年下半年,为了打响蓝天保卫战,石河子市关闭了部分发电厂,市内供电负荷紧张,新疆丝路220千伏输变电工程成了减轻石河子市的供电负荷压力主要途径。该项目也是中铁十四局首次进行的电力实体工程作业,施工中的石河子西线塔基距离西气东输国际管线仅有5米距离。在跨越施工中,95%以上的线路都为带电跨越。工程施工难度极大,风险极高。

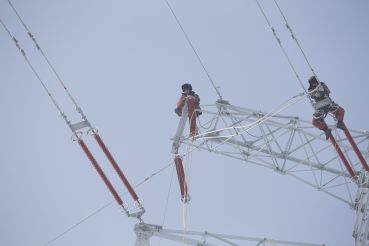

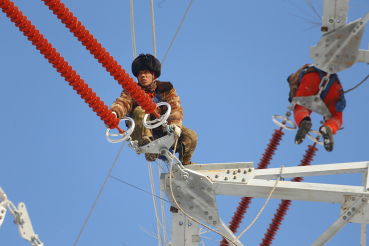

  石河子周边高压线路密集,新建铁塔基本为高跨铁塔,平均高度在60米以上。项目部为此配备了安全带、自锁器等安全用具,人员上塔施工采用三保措施(两道安全带,一道自锁器),并派专人盯控,始终保证了高空作业安全第一。

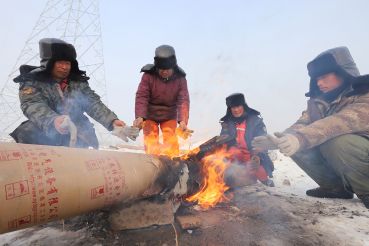

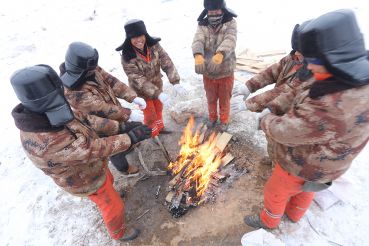

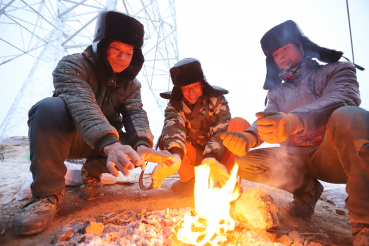

  在塔下,工友们穿戴好登高装备后,一边登塔一边擦去铁塔上的积雪,在高空中的每一次挪动都显得异常艰难。"塔上作业,需要塔下及周围工友的共同协作,谁慢了都会降低整体施工效率。"一位年轻时上过塔的老工人宋学龙这样告诉同伴。

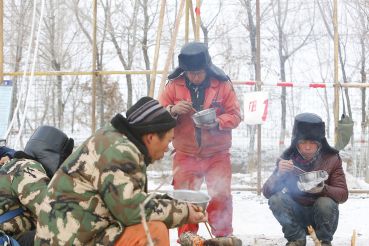

  为了不耽误时间,工友们的午饭一般都是在工地上解决。除此以外,项目部还贴心为大家准备了可随身携带的压缩饼干以补充能量。一直到天色暗下来,这才结束了一天的工作。

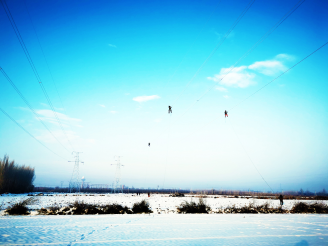

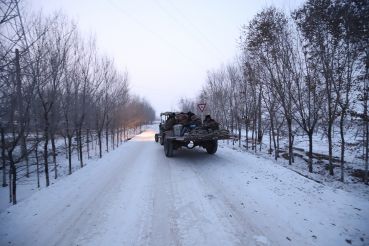

  放眼望去,茫茫田野里荒无人烟。当大家准备离去时,巍然的天山脚下只剩下一排铁塔,寂静无声。截至今天,大家已连续奋战了4个多月,接连完成了46公里的电力架设,架起了120座铁塔,确保了最终顺利送电。
  回到暖和的宿舍后,难掩喜悦心情的郑德龙匆匆扒了几口饭就开始打包行李,因为他购买了第二天回老家的机票。在整理印有"中铁十四局"的橘黄色工装时,郑德龙笑着告诉搭档:"高空作业总是特别容易磨损衣服,但中国铁建的工装特别耐穿!"
  晚上12点,郑德龙看了一下他在朋友圈发的高空作业照片,上边有人留言:正是因为你们,石河子的天越来越蓝了!
